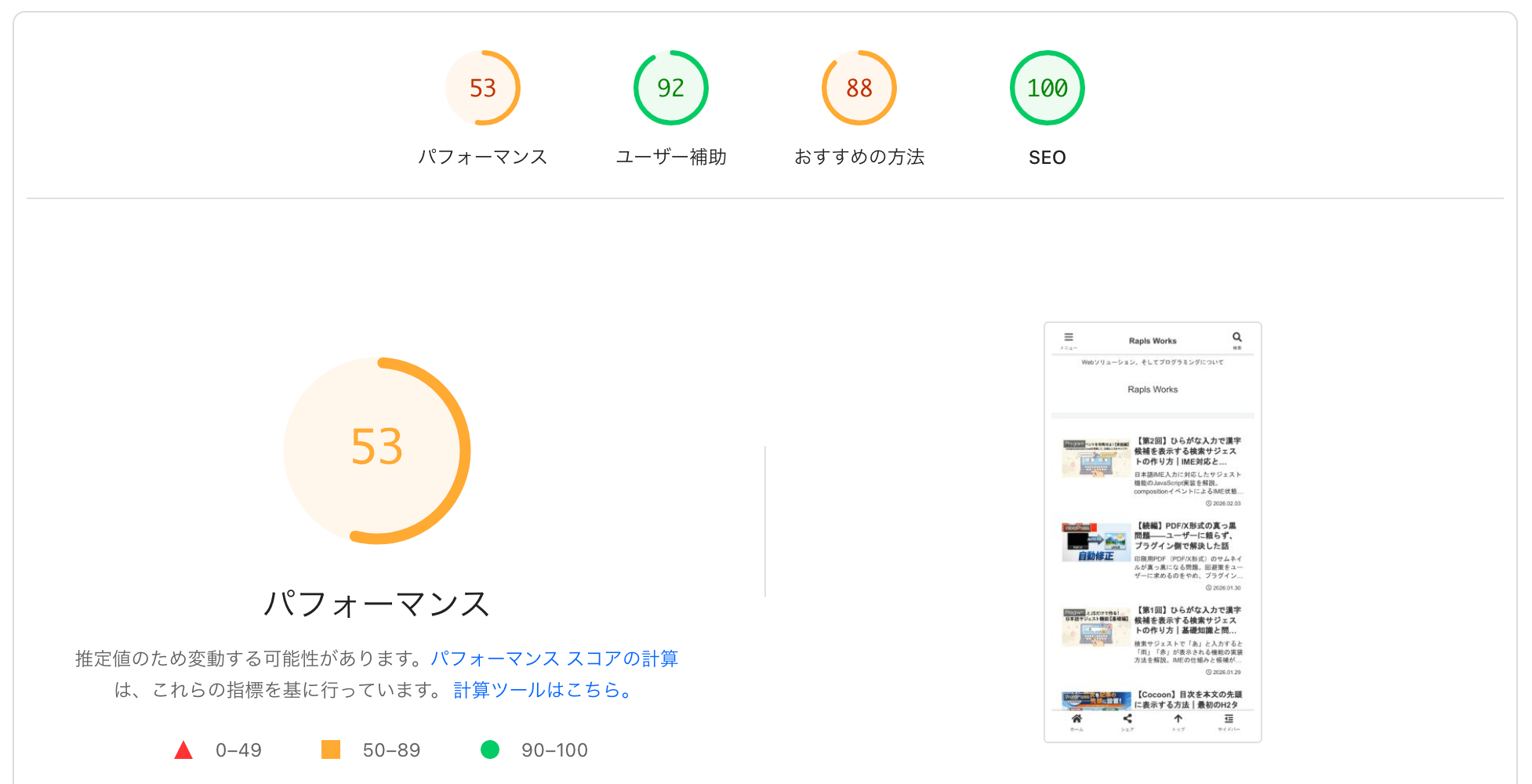

2026年2月、PageSpeed Insights のモバイルが 53 点でした。最終的に 72 点まで上げたのですが、いちばん意外だったのは、効いた原因が画像でもキャッシュでもなかったことです。Google Site Kit が、フロントにも accounts.google.com/gsi/client という外部スクリプトを読み込んでいました。本来は wp-login.php の Google ログインで使うものが、ログインボタンを置いていない通常の記事ページにも、毎回読み込まれていたのです。


先に外し方を置きます。やりたいのは Site Kit を全部止めることではなく、記事ページでは gsi/client を読み込ませず、wp-login.php の Google ログインボタンは残す、という状態です。子テーマの functions.php に次を足すと、フロント側だけ除去できます。作業前にバックアップを取り、できれば Code Snippets プラグインか子テーマで試してください。
| 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 | /** * Site Kit の gsi/client をフロントだけで無効化する * 記事ページでは読み込ませず、wp-login.php のログイン機能は残す * 検証環境: WordPress 6.9 / Site Kit 1.174.0(2026年2月時点) */ function rw_remove_sitekit_gsi_registered_scripts() { if (is_admin()) { return; } global $wp_scripts; if (empty($wp_scripts) || empty($wp_scripts->registered)) { return; } foreach ($wp_scripts->registered as $handle => $script) { if (!empty($script->src) && strpos($script->src, 'accounts.google.com/gsi') !== false) { wp_dequeue_script($handle); wp_deregister_script($handle); } } } add_action('wp_enqueue_scripts', 'rw_remove_sitekit_gsi_registered_scripts', 999); add_action('wp_print_scripts', 'rw_remove_sitekit_gsi_registered_scripts', 999); |
これは、WordPress に登録されたスクリプトから accounts.google.com/gsi を含むものを解除する処理です。Site Kit のバージョンによっては、次のフィルターフックで、もっときれいに制御できることもあります。効くかはバージョン依存なので、入れたあとに必ず DevTools で gsi/client が消えているか確認してください。
| 1 2 3 4 5 6 | add_filter('googlesitekit_sign_in_with_google_enabled', function($enabled) { if (($GLOBALS['pagenow'] ?? '') !== 'wp-login.php') { return false; } return $enabled; }); |

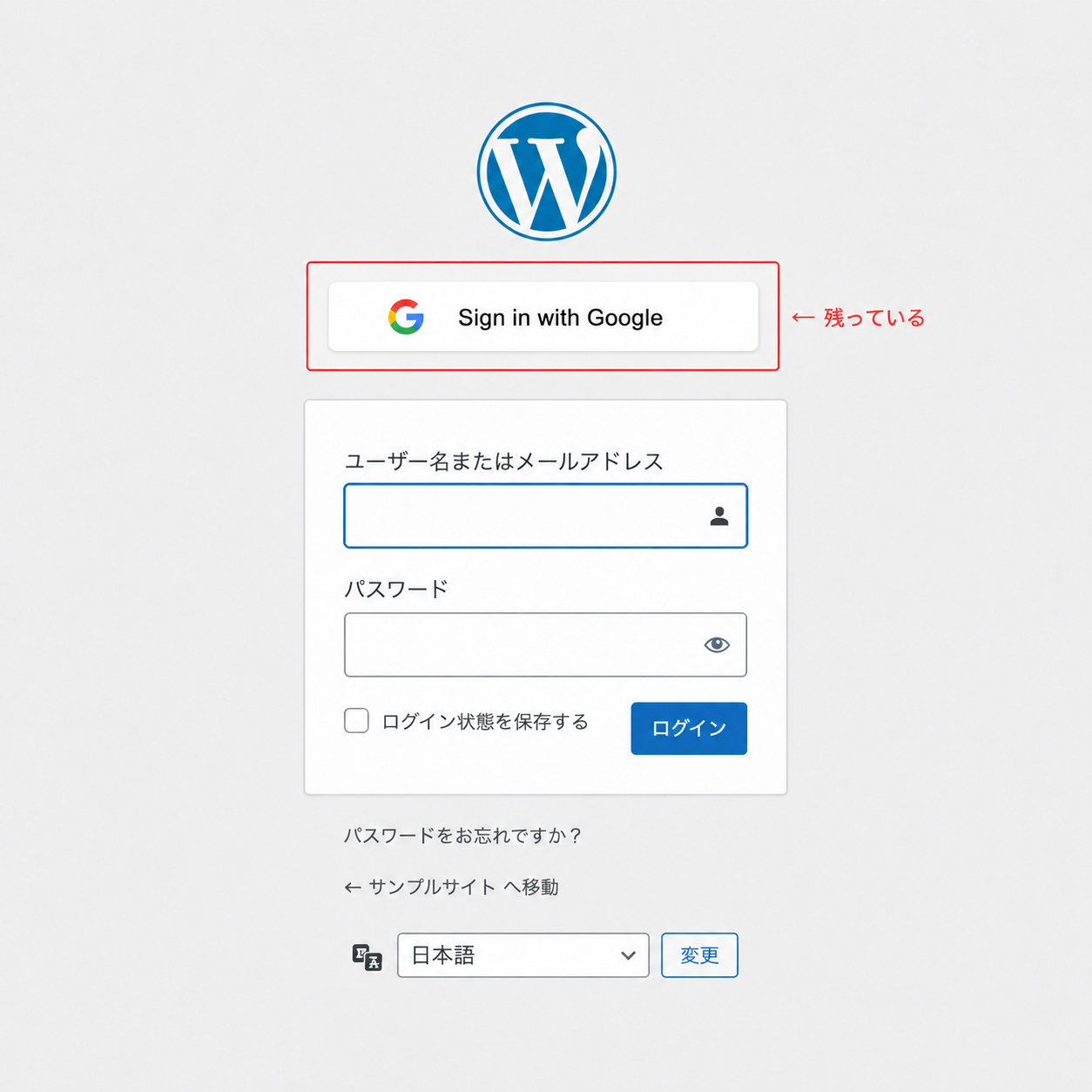

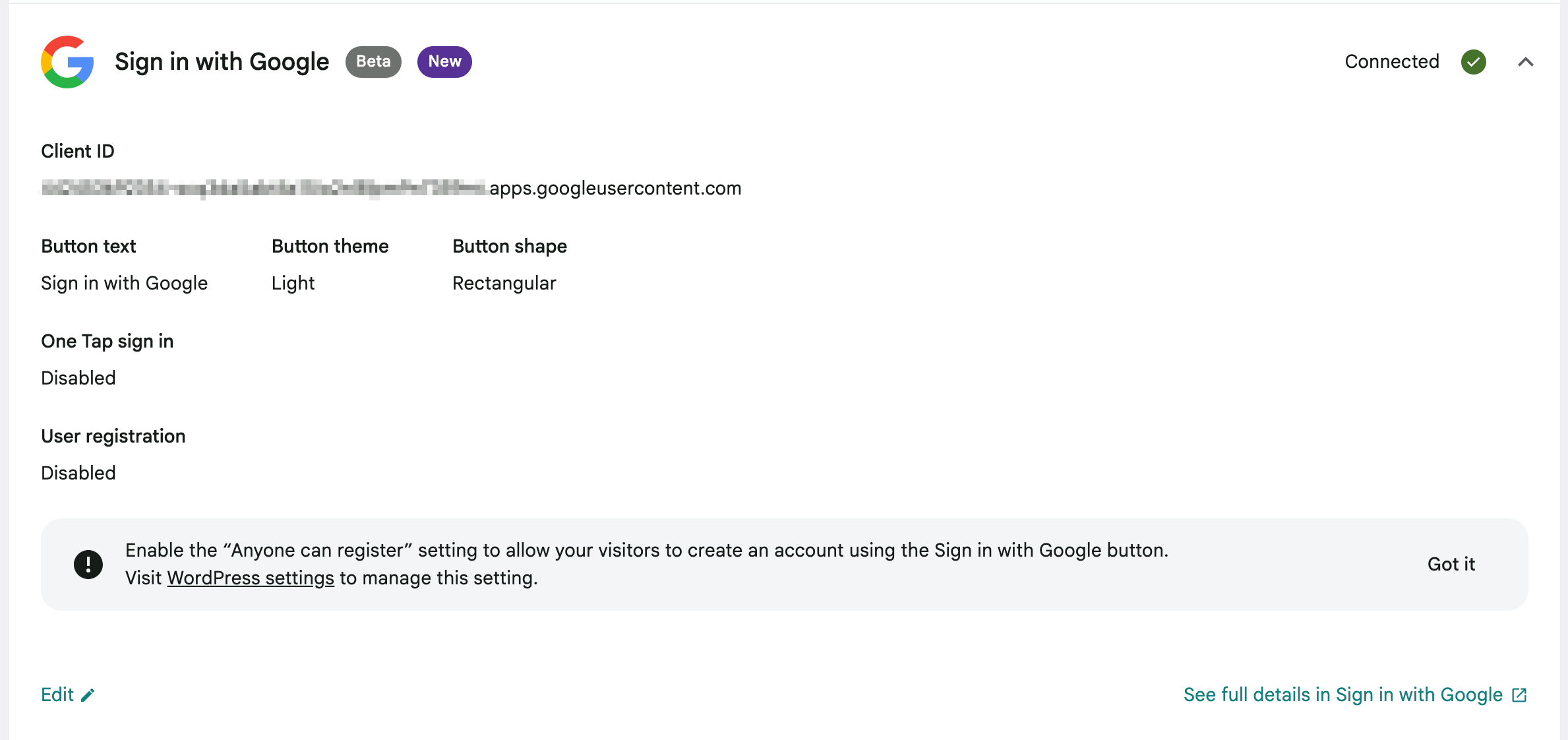

コードを触りたくない場合、もうひとつの道があります。Site Kit の管理画面から Sign in with Google を切断すれば、gsi/client は読み込まれなくなります。ただしログイン画面の Google ボタンも消えます。Google ログインを使っていないなら Site Kit で切断、ログインページのボタンを残したいなら functions.php でフロントだけ除去。この2択で考えると分かりやすいです。
検証環境:WordPress 6.9 / Cocoon 2.9.0 / Site Kit 1.174.0 / Xserver スタンダードプラン / PHP 8.3.21(2026年2月)。数値は自分のサイトでの実測で、サーバーやキャッシュ設定によって結果は変わります。適用するときは、必ず適用前後を DevTools と PageSpeed Insights で確認してください。
なぜ、置いていないページで重くなるのか

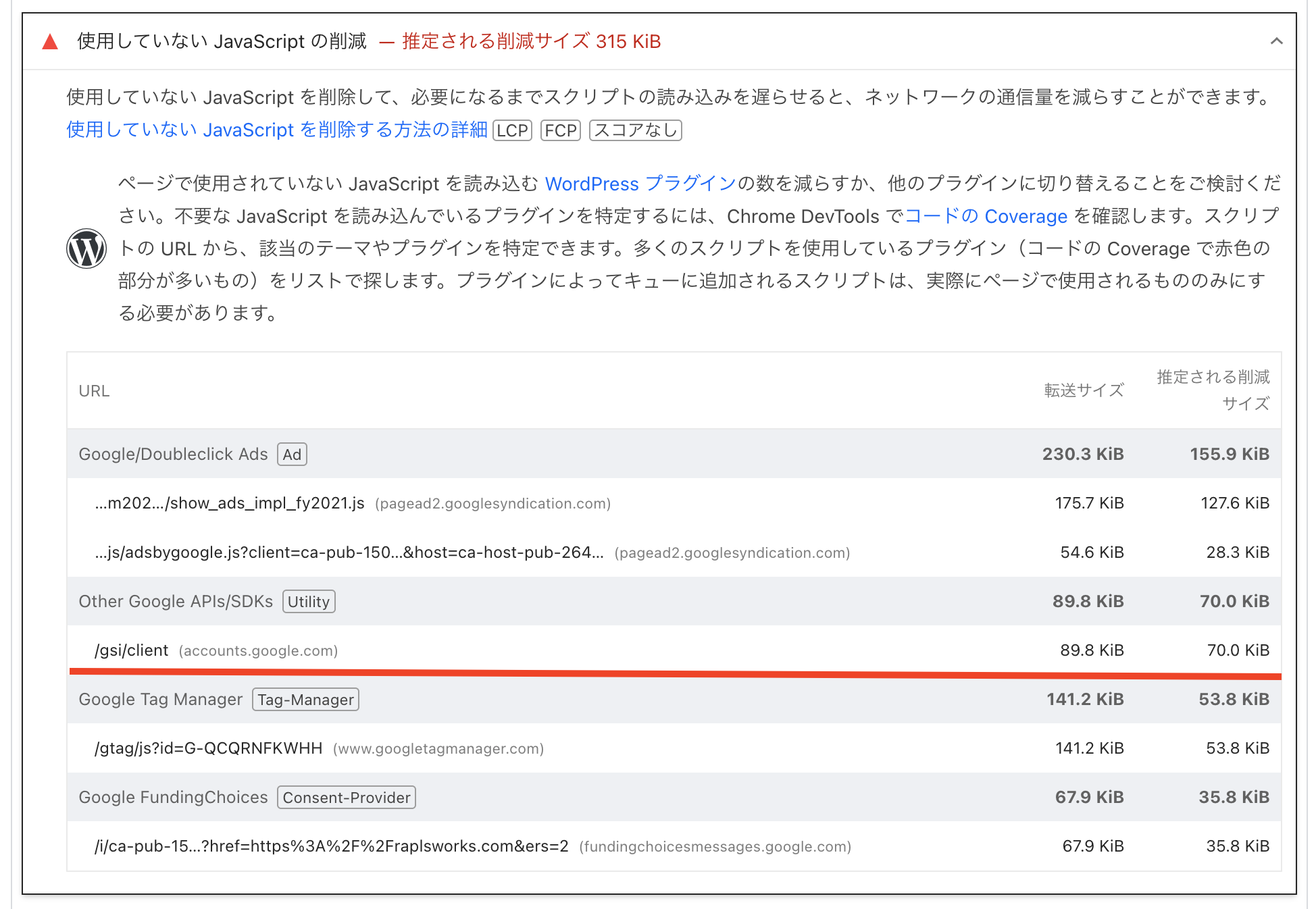

gsi/client は、Google アカウントのログインボタンや One Tap を表示するための JavaScript です。ログインボタンを出すページなら要ります。問題は、トップや記事ページにはボタンを置いていないのに読み込まれていたことでした。89.8 KiB のうち 69.5 KiB が使用されていない、と PageSpeed Insights は報告していました。読み込んでいるのに、ほとんど使われていない。

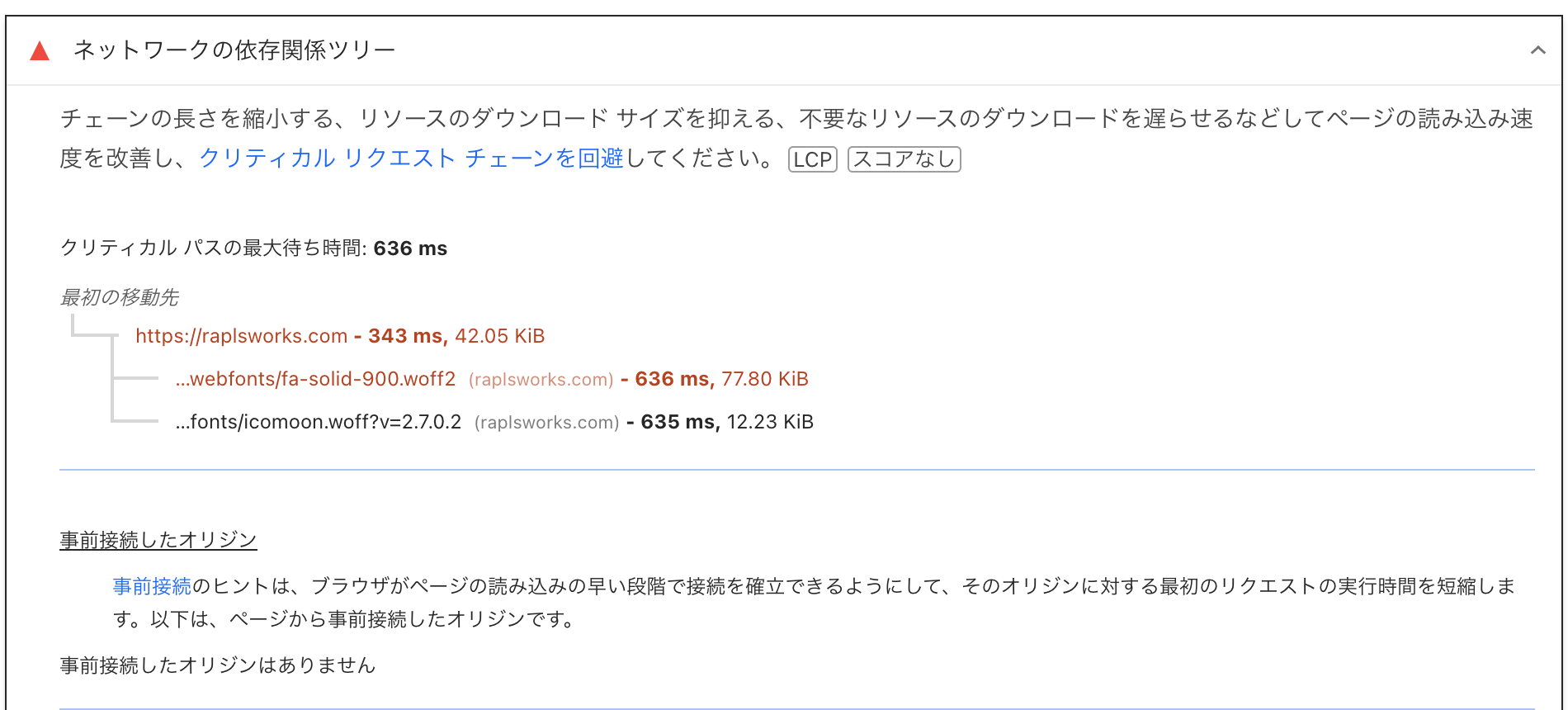

サイズだけの話でもありませんでした。ネットワークの依存関係ツリーを見ると、リクエストが直列に連鎖していました。

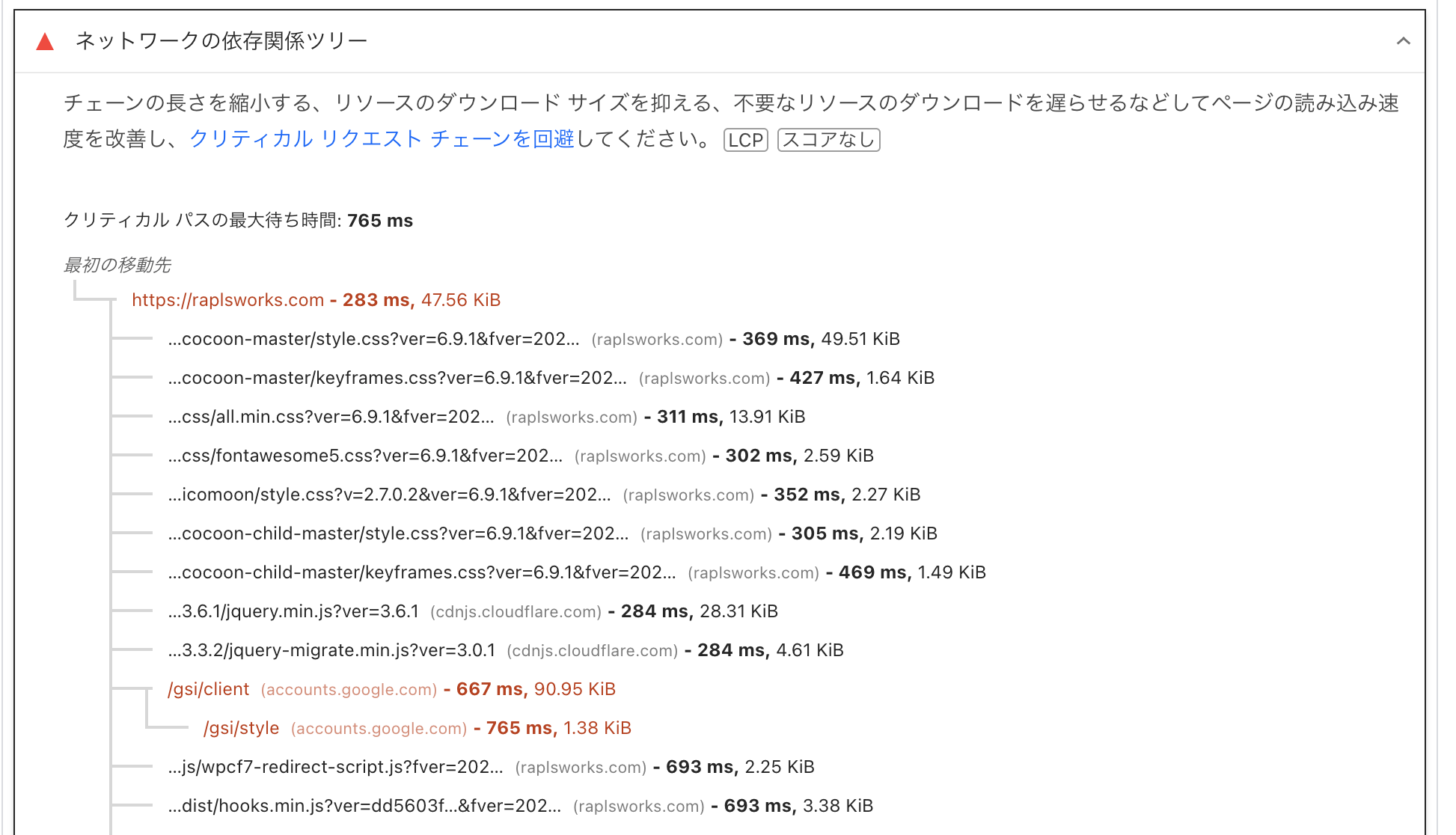

| 1 2 3 4 5 | クリティカル パスの最大待ち時間: 790 ms https://raplsworks.com — 227 ms, 153.88 KiB /gsi/client(accounts.google.com) — 471 ms, 90.94 KiB /gsi/style(accounts.google.com) — 790 ms, 1.38 KiB |
gsi/client の後に gsi/style が続きます。外部ドメインへの接続には DNS と TCP と TLS の時間がかかり、その後続が直列に並ぶことで、描画までの待ち時間が伸びます。使っていない JavaScript でも、ブラウザは読み込み・解析・実行をするので、Total Blocking Time にも響きます。PageSpeed Insights は低速なモバイルを想定して計測するため、この差が大きく出ます。ログインボタンを表示していないフロントで、その負担だけが発生していました。

自分のサイトで起きているか確かめる
同じことが起きているかは、Chrome DevTools で確認できます。

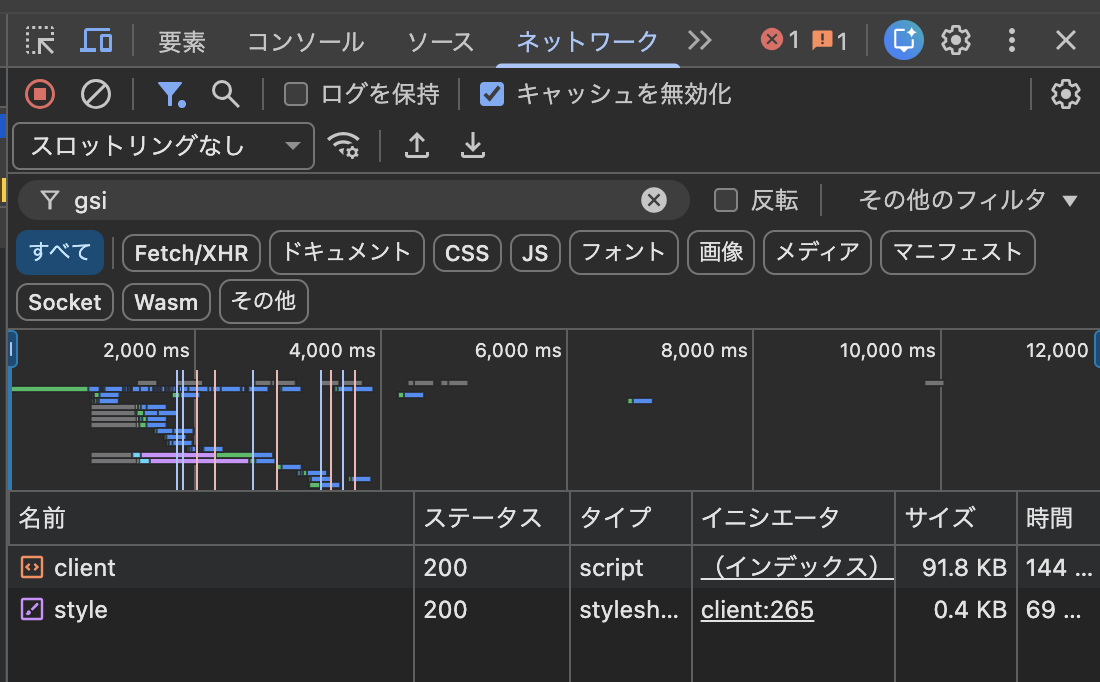

- Network タブを開き、フィルタに gsi と入れて再読み込み。トップや記事ページで accounts.google.com/gsi/client が出れば、フロントでも読み込まれています。

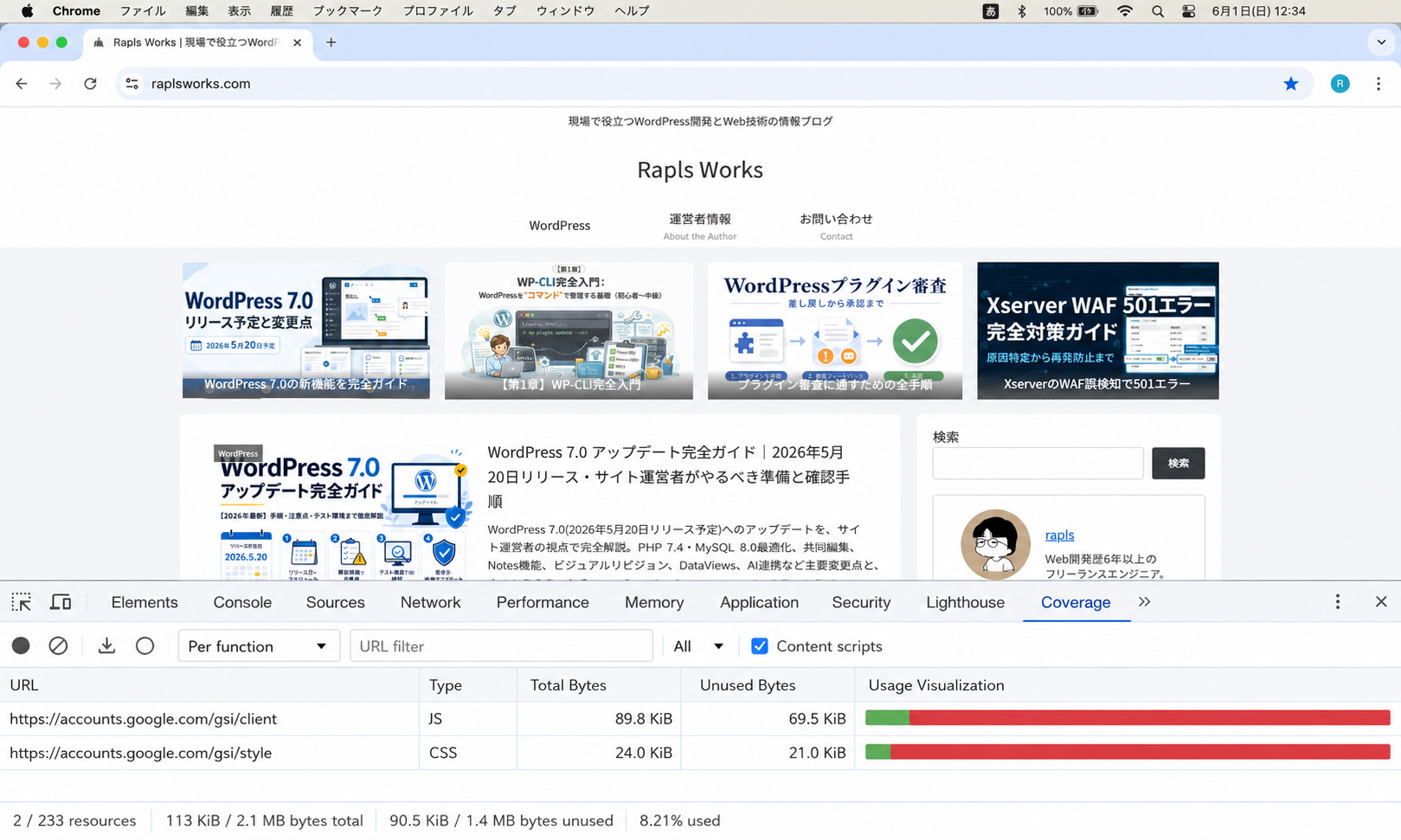

- Coverage タブ(Cmd / Ctrl + Shift + P から Show Coverage)で再読み込みすると、gsi/client の未使用部分の大きさが視覚的に分かります。
- ページのソースを gsi で検索して、該当の script タグが出力されていないかを見ます。

次の条件に複数当てはまるなら、見直す価値があります。Google Site Kit を使っている。Sign in with Google を有効化している。PageSpeed Insights や DevTools で accounts.google.com/gsi が出る。ログインボタンを置いていない記事ページでも gsi 系のリクエストが出る。逆に gsi/client が出ていないサイトでは、この対策は要りません。まず確認してから判断してください。
どれだけ変わったか

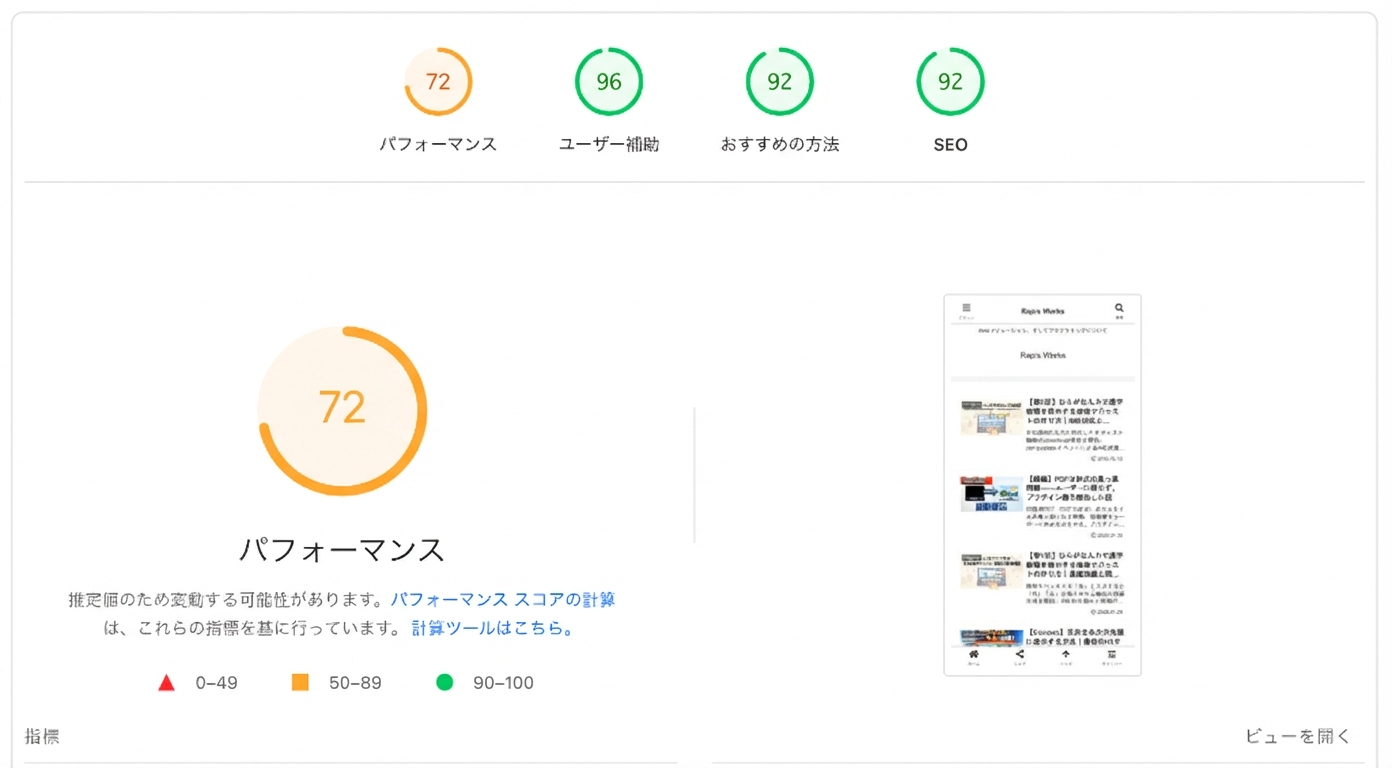

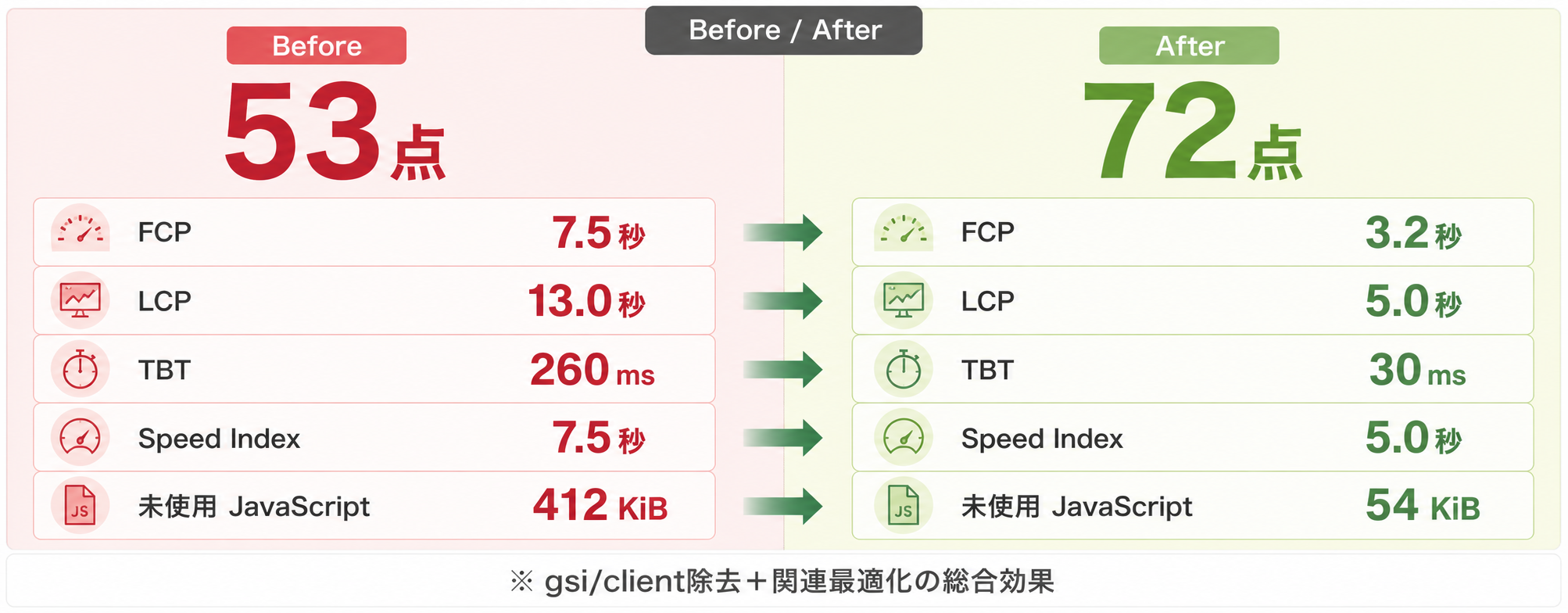

対策後、PageSpeed Insights のモバイルは 72 点になりました。ここは誤解が出やすいので書いておくと、これは gsi/client を消しただけの単独効果ではありません。同じ調査の中で、Cocoon の高速化設定、画像の遅延読み込み、キャッシュ設定の見直しも触っています。一連の改善後の結果として見てください。それでも、大きく出ていた未使用 JavaScript は 412 KiB から 54 KiB まで減り、そのうち gsi/client は 90 KiB 弱を占めていました。
| 指標 | 対策前 | 対策後 | 改善幅 |
|---|---|---|---|
| パフォーマンススコア | 53 点 | 72 点 | +19 点 |
| First Contentful Paint | 7.5 秒 | 3.2 秒 | -4.3 秒 |
| Largest Contentful Paint | 13.0 秒 | 5.0 秒 | -8.0 秒 |
| Total Blocking Time | 260 ms | 30 ms | -230 ms |
| Speed Index | 7.5 秒 | 5.0 秒 | -2.5 秒 |
| 未使用 JavaScript | 412 KiB | 54 KiB | -358 KiB |
トップページ https://raplsworks.com/ を、キャッシュクリア後に PageSpeed Insights v5(モバイル)で同一日内に複数回計測した代表値です(2026年2月)。回線・端末は PSI のデフォルト(Slow 4G、Moto G Power 相当)。
体感で大きかったのは LCP でした。13.0 秒から 5.0 秒まで下がり、モバイルで開いたときの重さがはっきり減りました。

点数ではなく、その下の詳細を読む
今回の原因が見つかったのは、スコアの数字ではなく、使用していない JavaScript と、ネットワークの依存関係ツリーを一行ずつ読んだからでした。Google が配信しているスクリプトだと、必要なものだろうと思って見逃しやすい。私も最初はそうでした。Google が配信していることと、自分のページで要ることは、別の話です。フロント側で何が起きているかを疑うという意味では、コード記事の更新で 501 Not Implemented が出た話も、原因がテーマや記事本体ではなくサーバー側にあった同じ種類の見落としでした。WordPress の高速化は、テーマ・画像・キャッシュだけでは足りないことがあります。同じように管理画面のサイトヘルスから入り口が見えた例として、永続オブジェクトキャッシュの警告にエックスサーバーで向き合った記録も別に書いています。スコアが伸びないときは、プラグインがフロントで何を読み込んでいるかを、一度のぞいてみてください。
参考にした公式情報
次の公式情報を確認しました(2026年5月6日確認)。記事ページで gsi/client が読み込まれていたことや、除去後の数値は、これらからの引用ではなく、自分のサイトで確認した結果です。
